Diário de obra (RDO)
Criar o RDO do dia
Abra o diário da obra, crie o Relatório Diário de Obra (RDO) do dia e veja o que já vem preenchido: clima, efetivo, equipamentos e subcontratadas.
- Para:
- ProprietárioAdministradorGestor de obraEngenheiro responsável
- Atualizado em
- Tempo de leitura
- 3 min de leitura
Ou perfis personalizados com a permissão “Escrever diário de obra”, numa empresa com o recurso “Diário de obra (RDO)” contratado.
Entrar para ver no appCom a sua conta, o tour guiado mostra cada passo na tela.
O Relatório Diário de Obra (RDO) registra o que aconteceu em cada dia do canteiro: clima, efetivo, equipamentos, atividades, ocorrências e visitas, com fotos das câmeras como evidência. Cada dia da obra tem um único RDO, numerado em sequência automaticamente.
Abrir o diário da obra
Link para a seçãoNo menu, abra Diário de obra. O diário é mantido por obra: escolha a obra na primeira vez — o portal lembra a sua escolha — e troque quando quiser pelo seletor no topo da tela.

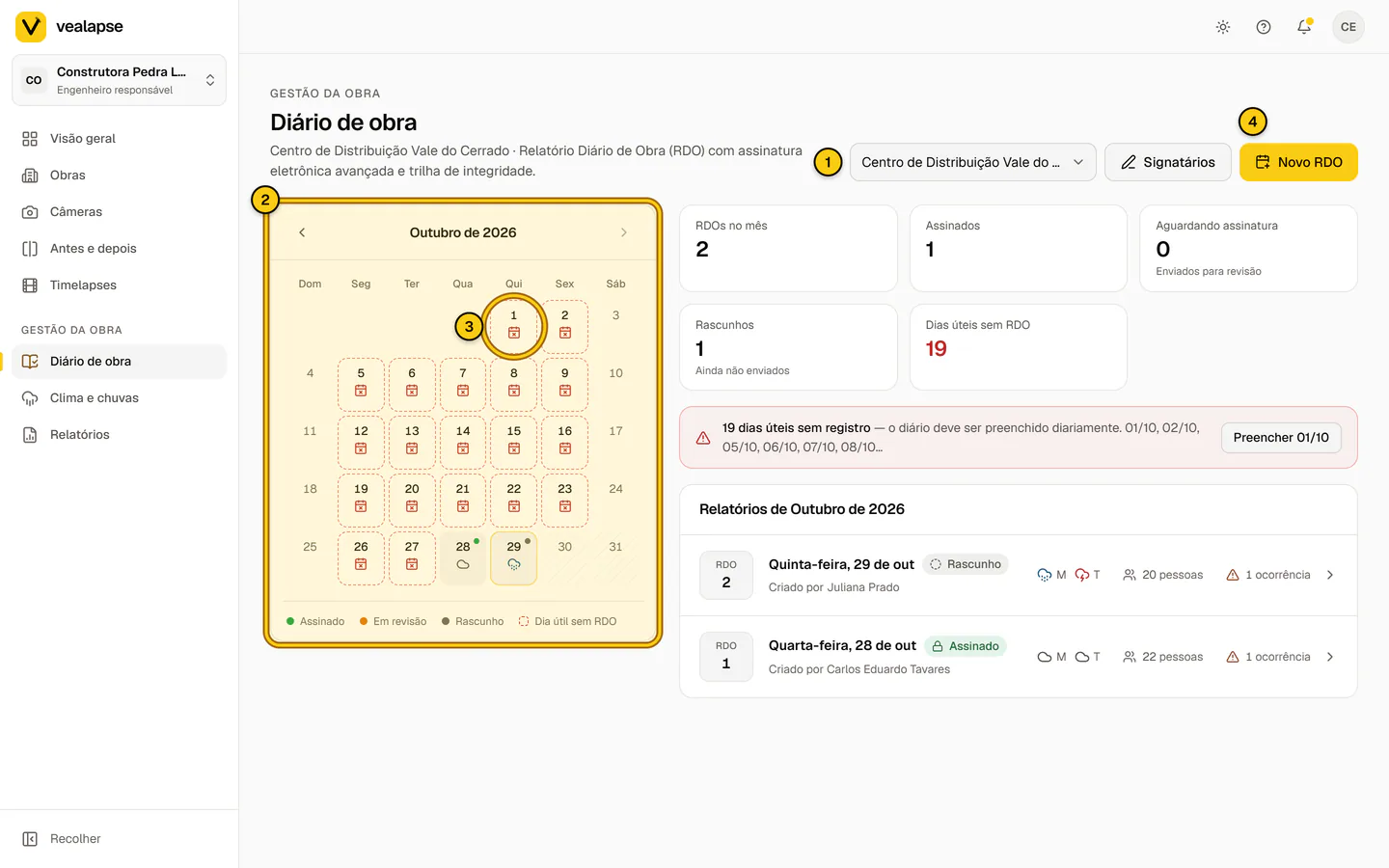

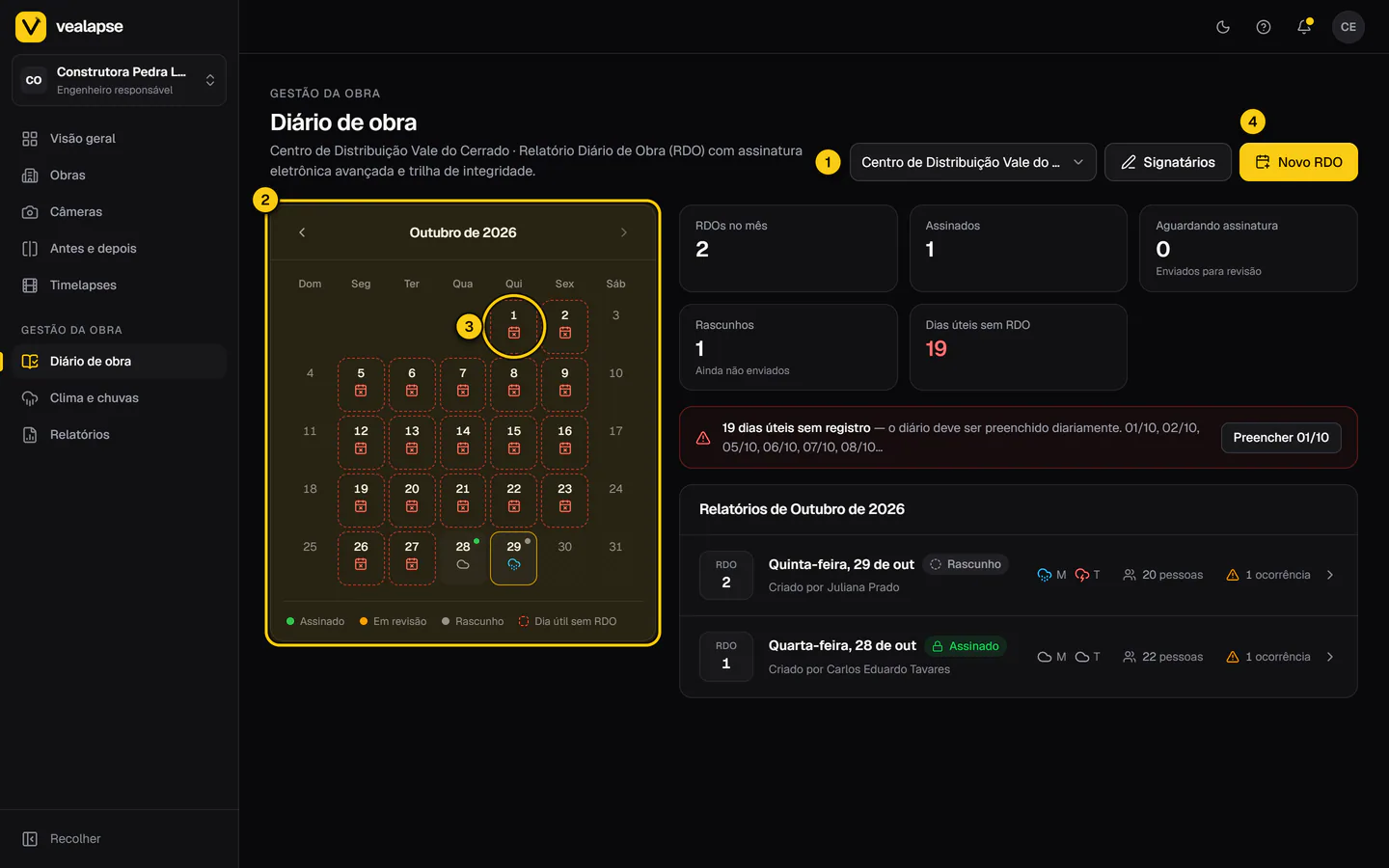

- 1. Obra selecionada.
- 2. Calendário do mês com o status de cada RDO.
- 3. Dia útil sem RDO (contorno tracejado vermelho).
- 4. Botão Novo RDO.
O calendário do mês mostra a situação de cada dia:
| Marca | Significado |
|---|---|
| Ponto verde | Assinado |
| Ponto amarelo | Em revisão (aguardando assinatura) |
| Ponto cinza | Rascunho |
| Contorno tracejado vermelho | Dia útil sem RDO, pela jornada de trabalho da obra |
Ao lado, os números do mês: RDOs no mês, Assinados, Aguardando assinatura, Rascunhos e Dias úteis sem RDO. Quando há dias em atraso, um aviso lista as datas e o botão Preencher abre o primeiro deles.
Criar o RDO
Link para a seçãoClique em Novo RDO
Ou clique direto num dia vazio do calendário.
Confira a data
Em Data do relatório, escolha o dia a que o registro se refere, no fuso da obra. Não dá para criar RDO de data futura.

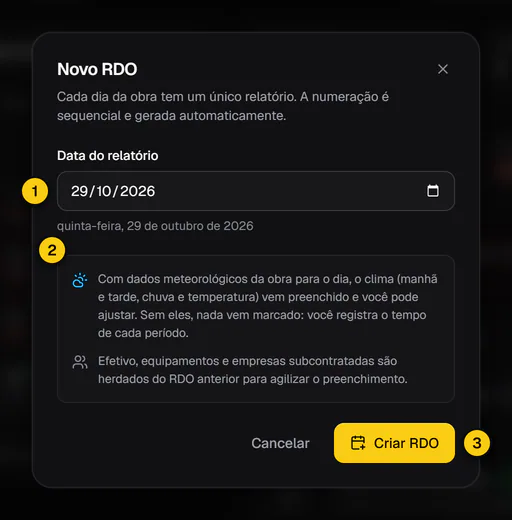

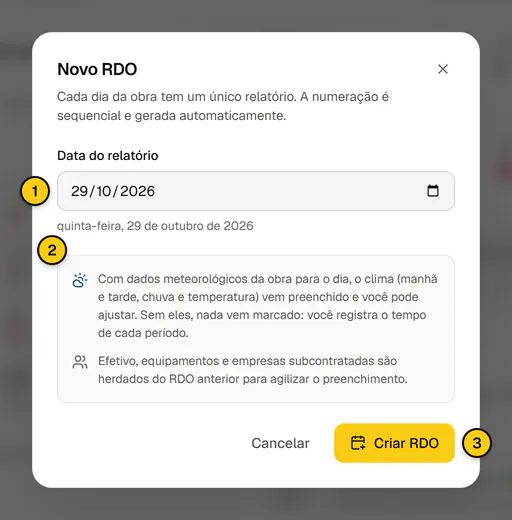

- 1. Data do relatório.
- 2. O que vem preenchido: clima e efetivo.
- 3. Botão Criar RDO.
Crie e preencha
Clique em Criar RDO. O editor abre com as seções Clima, Efetivo, Equipamentos, Atividades, Ocorrências, Subcontratadas, Visitas, Posição física, Observações e Evidências.
O que já vem preenchido
Link para a seção- Clima: quando a obra tem dados meteorológicos do dia, manhã e tarde (tempo, chuva e temperatura) vêm preenchidas e você pode ajustar. Sem esses dados, nada vem marcado e você registra o tempo de cada período.
- Efetivo, Equipamentos e Subcontratadas são herdados do RDO anterior, para agilizar.
RDO de um dia que já passou
Link para a seçãoDá para criar o RDO de um dia anterior, mas a numeração segue a ordem em que os relatórios são lavrados: o RDO feito depois do dia recebe o próximo número da obra e o selo Retroativo. Por isso, o ideal é preencher no próprio dia.
Próximos passos
Link para a seção- Anexe fotos das câmeras e documentos: Anexar arquivos e fotos das câmeras.
- Envie para revisão e assine: Enviar para revisão e assinar com 2FA.
Apareceu que já existe RDO nesta data.
Cada dia tem um único RDO. O diálogo mostra o link para o RDO existente ("Abrir o RDO nº 12 desta data", por exemplo) — continue por ele.
Não vejo o botão Novo RDO.
É preciso a permissão Escrever diário de obra e acesso à obra. Perfis como Visualizador só consultam o diário.
